4月11日上午6时,第一台燃机本体进入东莞樟洋电厂工地现场标志着东莞电厂大件运输项目首战告捷。东莞电厂扩建项目是广东省“十三五”期间首个获得核准的9F级燃机调峰发电项目,也是东莞市重大建设项目。
为保障东莞樟洋电厂顺利投产,面对新冠疫情的严峻形势,北京新桥公司在严格执行国家、交通运输部及公路院关于新冠肺炎疫情防控工作要求的同时,顺利完成电厂大件设备运输期间桥梁检测验算及监测工作。

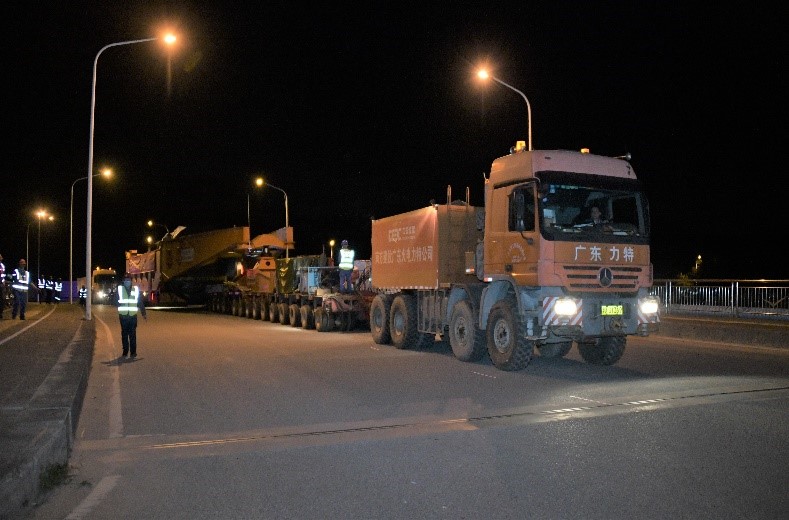

公司对运输全线8座桥梁进行了检测验算,并建议对其中一座采取加固措施,以确保大件运输安全。4月10日晚9时起运,历经10个小时,装载着310吨设备,长92.6米、宽6.0米、高5.02米的总重达500吨的桥式车组顺利通过全线8座桥梁。运输期间,公司对沿线部分桥梁进行实时监测,监测结果表明桥梁结构安全。重车顺利过桥是北京新桥各位同事戮力同心、战斗一线,用专业作风和敬业精神获得的胜利。
本项目的顺利实施,为北京新桥在大件车辆运输期间桥梁检测验算、监测工作积累了宝贵的经验,在行业内树立了良好口碑,更为响应国家号召精准推动复工复产做出了表率。
